1996
Erste Gebäude und die Armgräben

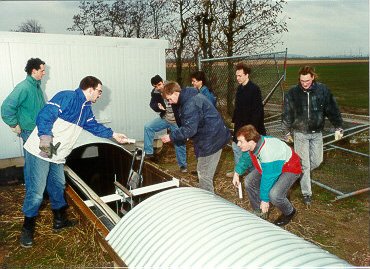

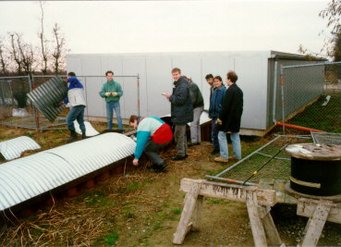

Januar 1996

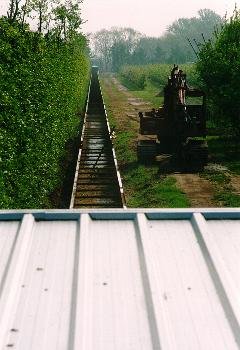

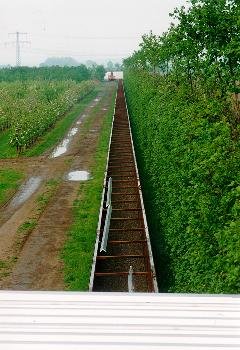

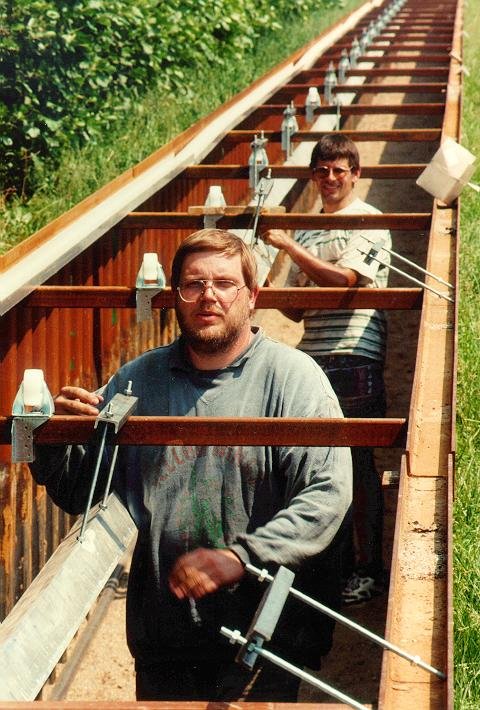

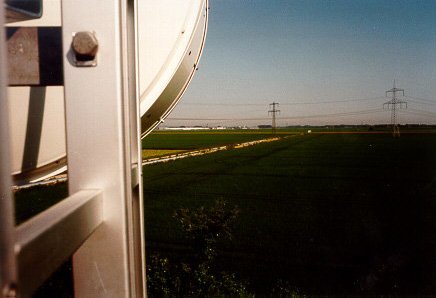

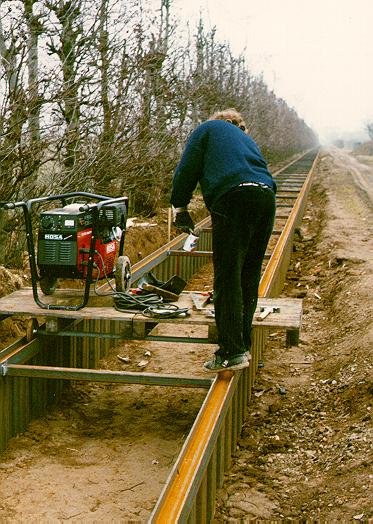

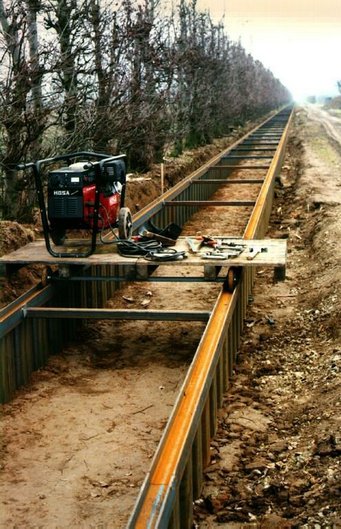

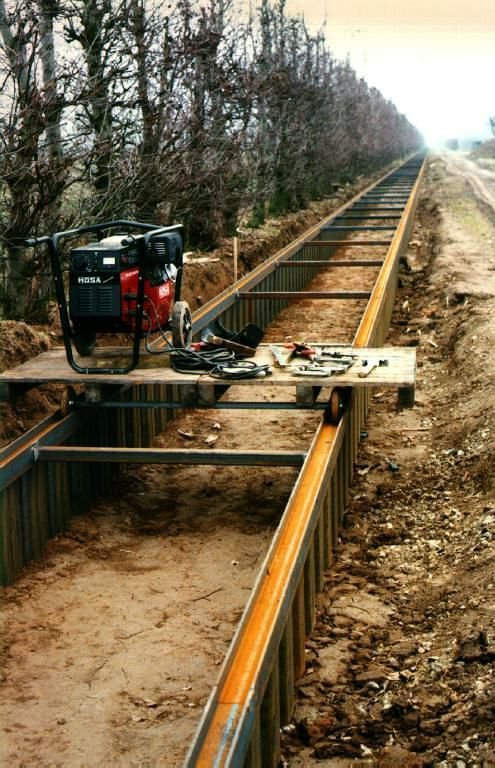

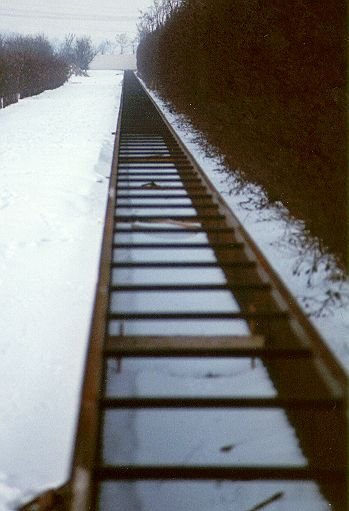

Bis jetzt ist die Befestigung für den Graben des Ostrohrs fertig und die ersten 100 m für das Nordrohr sind geschafft.
17. Januar 1996:

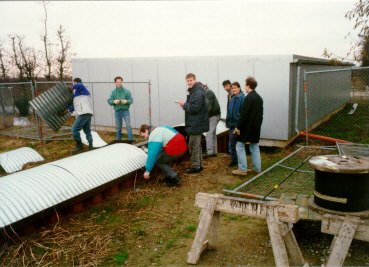

18. Januar 1996:
19. Januar 1996:
20. Januar 1996:
21. Januar 1996:
29. Januar 1996:

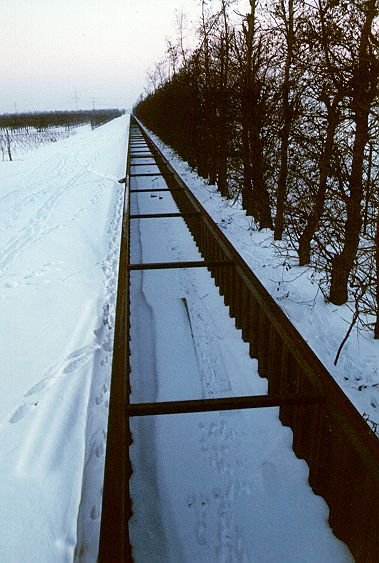

Bis auf in der ersten Januar-Woche haben wir die Arbeit komplett unterbrochen. Es ist extrem kalt; der Boden ist bis in eine Tiefe von etwa anderthalb Meter gefroren. Die Temperatur heute morgen (9. Februar 1996) betrug -17 °C. Während der nächsten Woche sind keine Änderungen zu erwarten.
Mai 1996

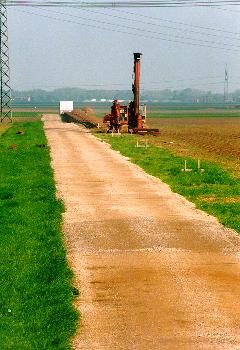

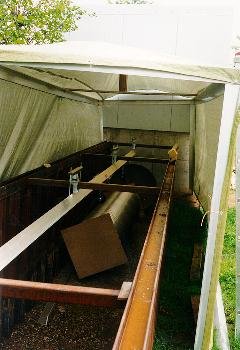

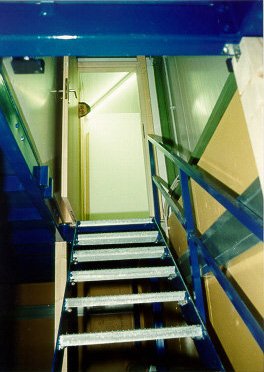

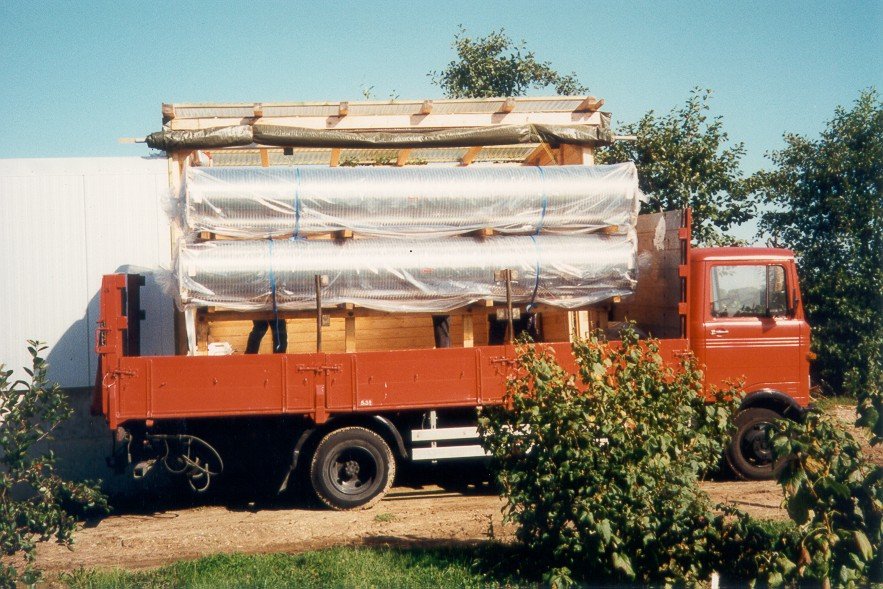

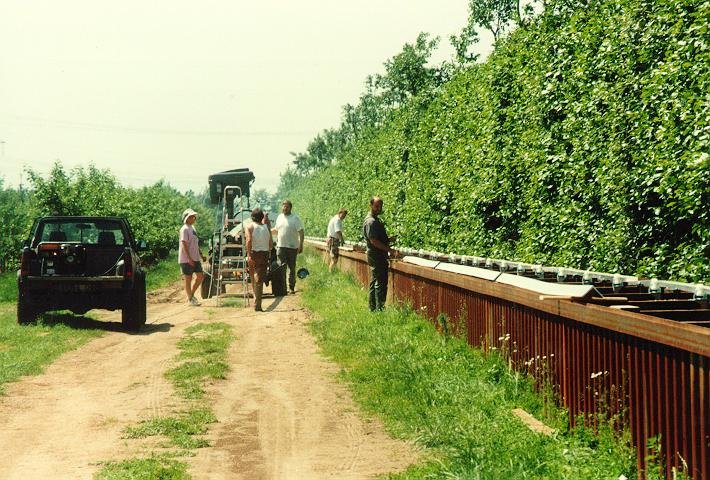

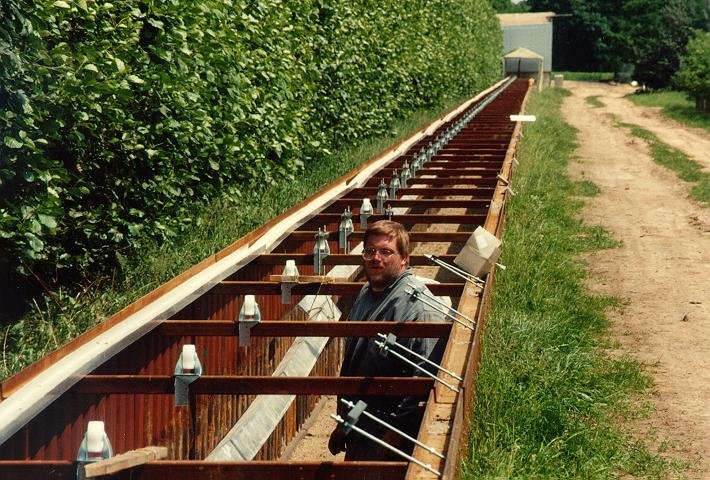

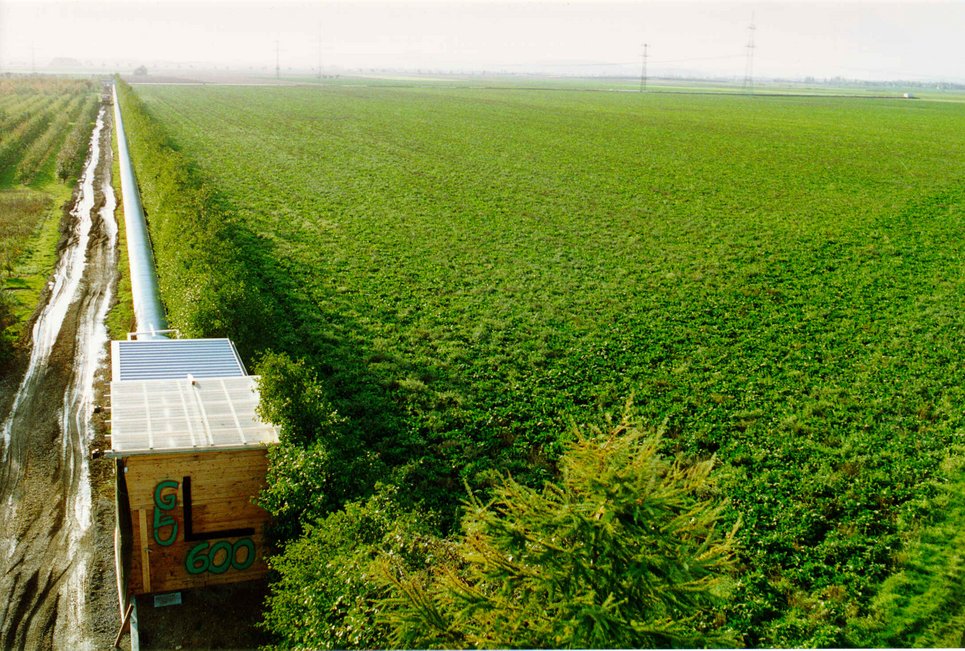

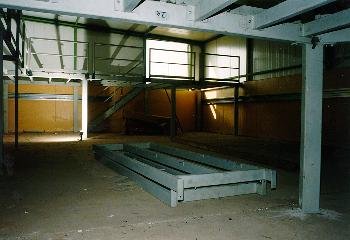

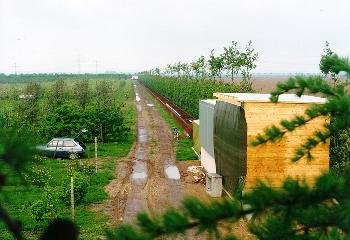

Jetzt, Mitte Mai 1996, sind die Spundwände bis auf die letzten 150 m für den zweiten Graben eingefügt. Die I-Träger und Querträger für die ersten 400 m sind angeschweißt. Der nördliche Graben ist auf eine Länge von 500 m ausgehoben und wird in einer Woche fertig sein. Die ersten beiden Laufkatzen, an denen das Rohr aufgehängt und aus dem Endhaus heraus geschoben werden soll, sind eingebaut und funktionieren zufriedenstellend. Wir haben eine Holzhütte vor das östliche Endhaus gebaut, um bis zu sechs Rohrabschnitte vor dem Schweißen zu lagern. Innerhalb des Ostendhauses haben wir 'Drehscheiben' angebracht, und der Hauptteil der elektrischen Installation ist fertig.

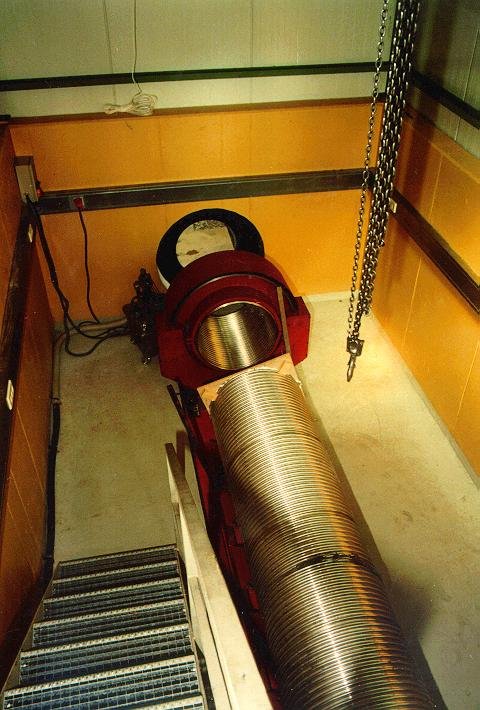

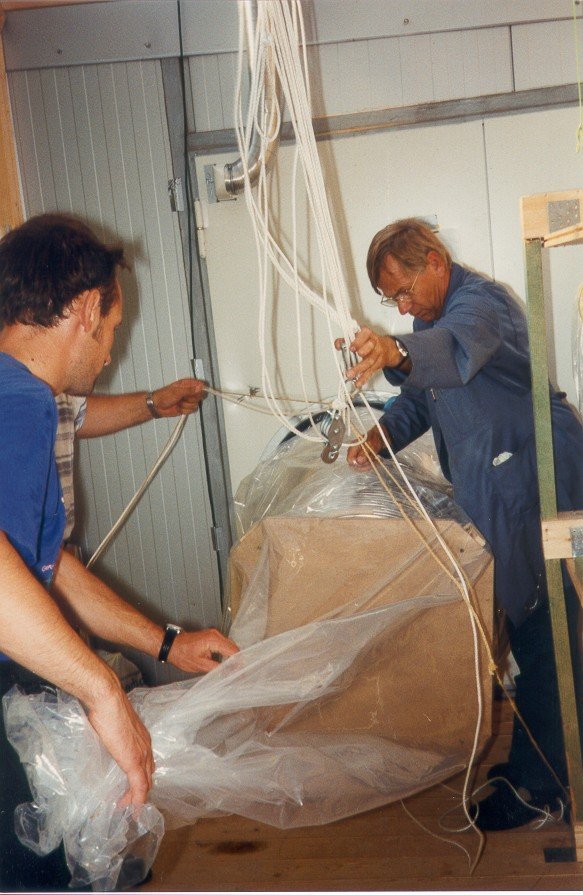

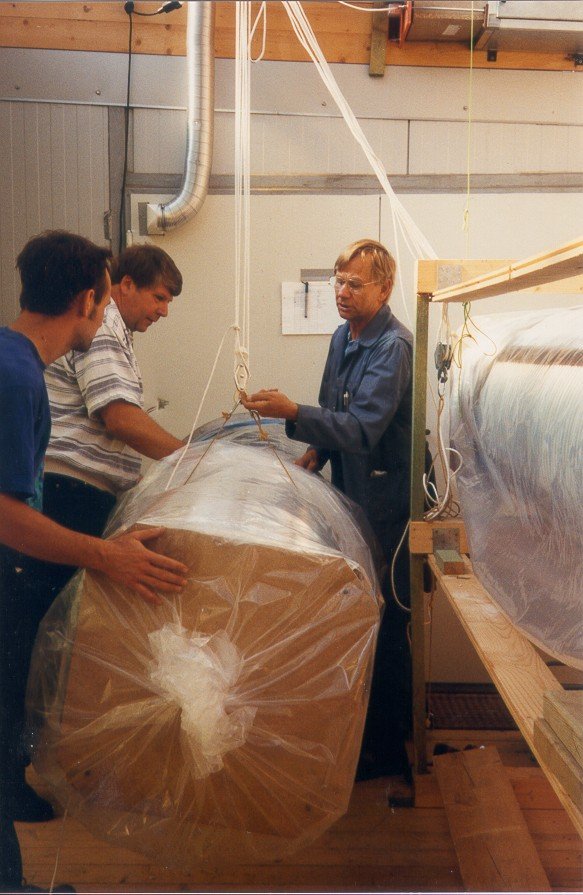

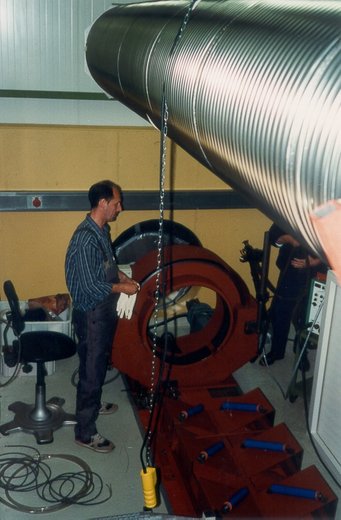

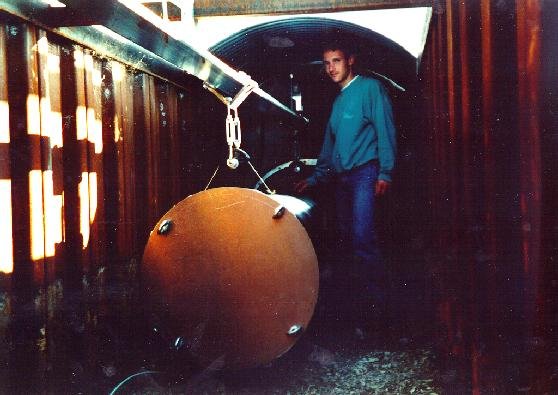

Wir haben vor, mit dem Einbau des Rohrs etwa Ende Mai zu beginnen. Ein kurzer Rohrabschnitt wurde aus dem aktuellen Fertigungsprozess genommen, um seine Vakuumeigenschaften (Ausgasrate, restlicher Partialdruck vor und nach dem Erhitzen) zu überprüfen.
Juni 1996

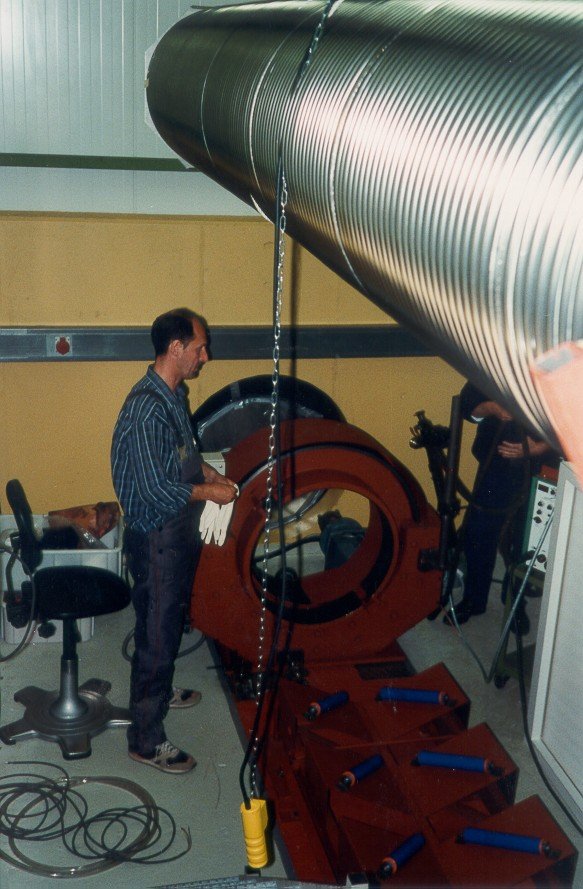

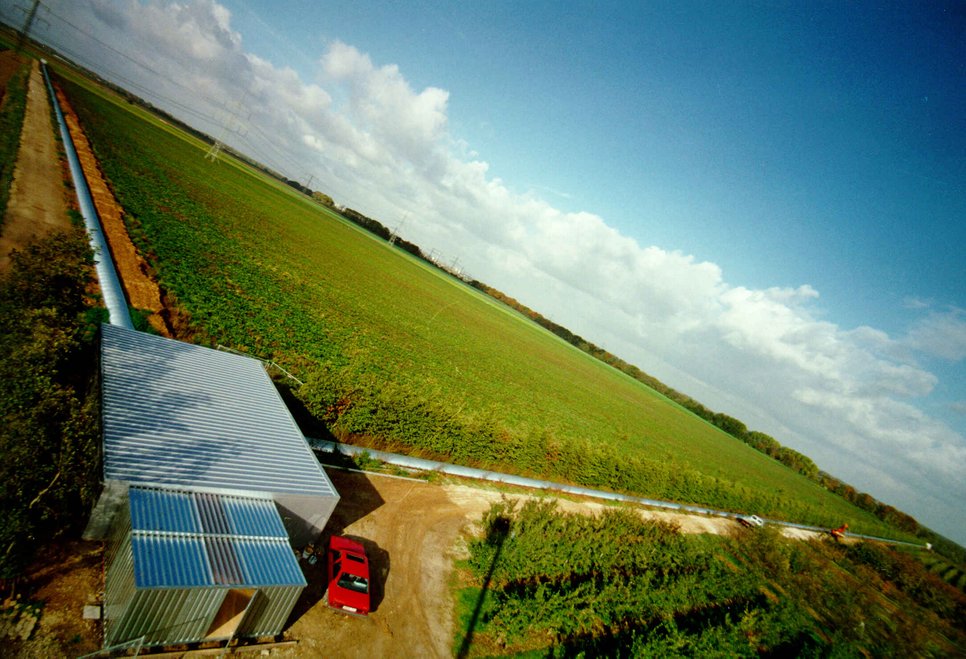

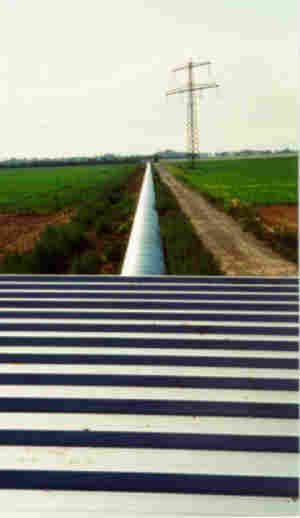

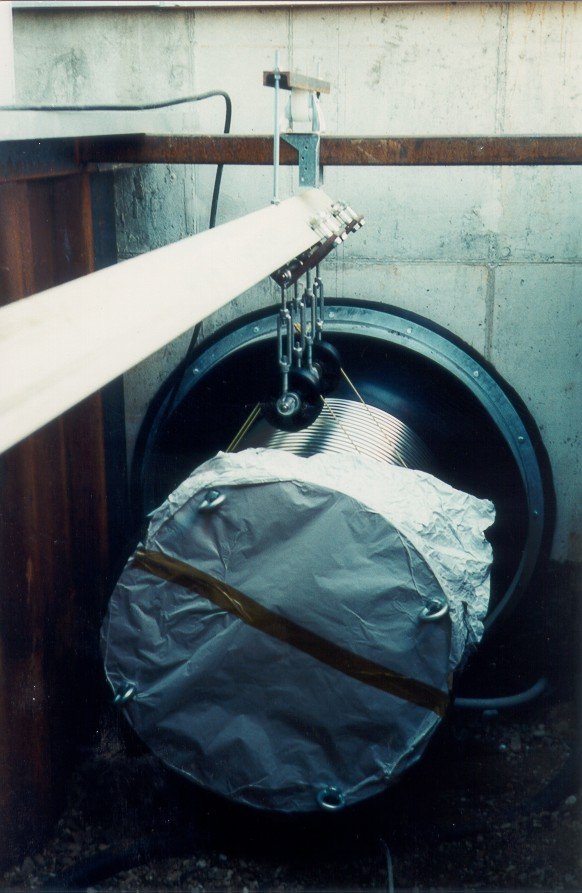

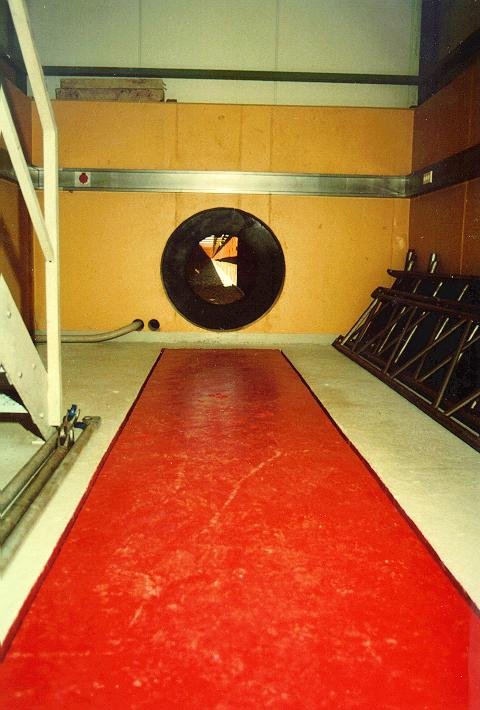

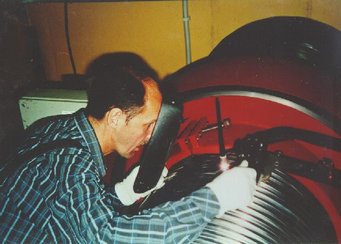

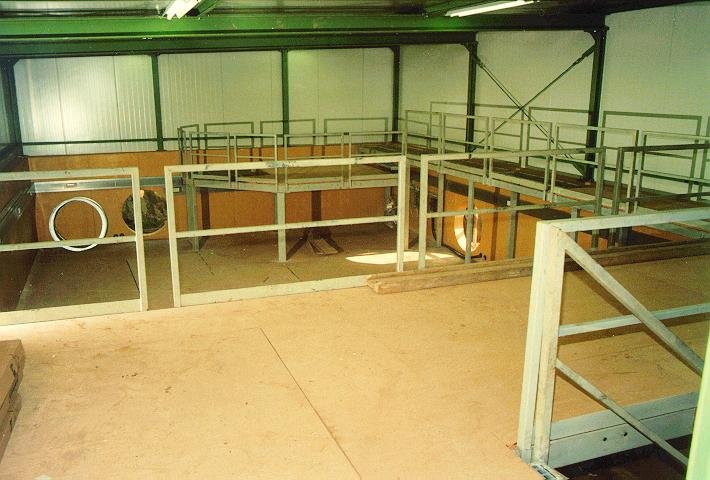

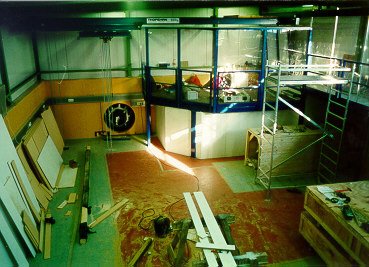

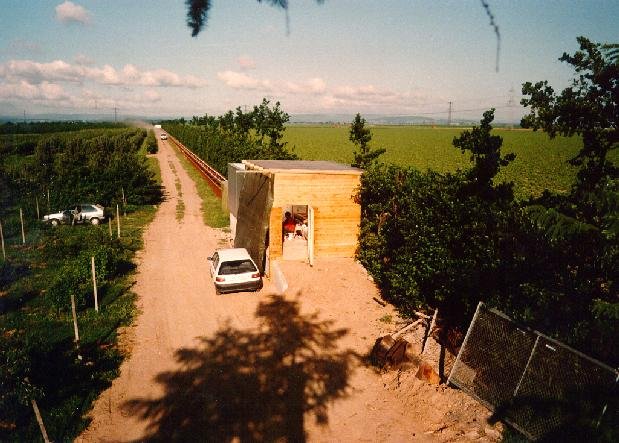

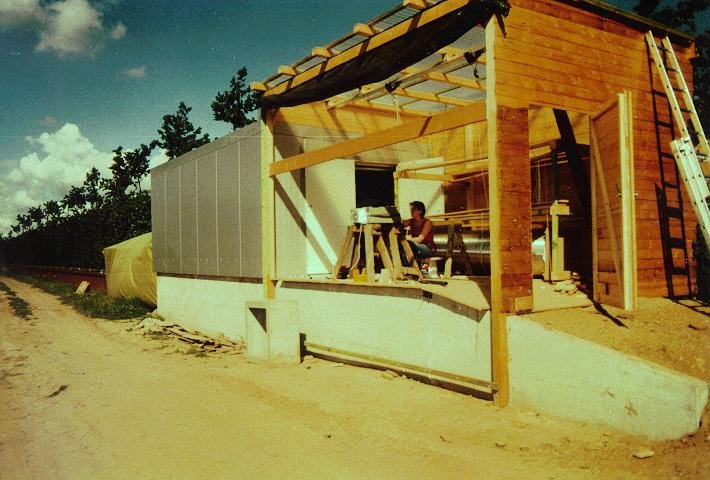

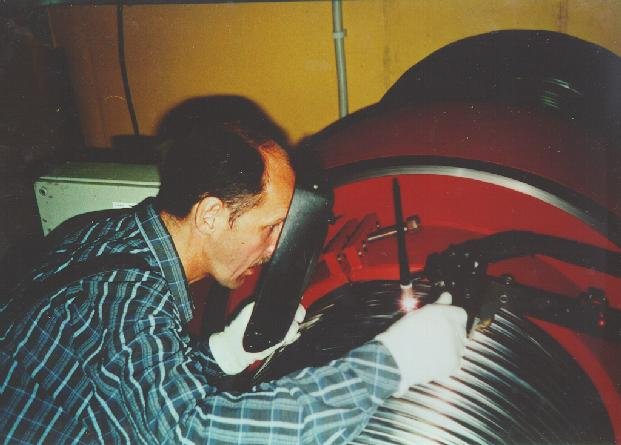

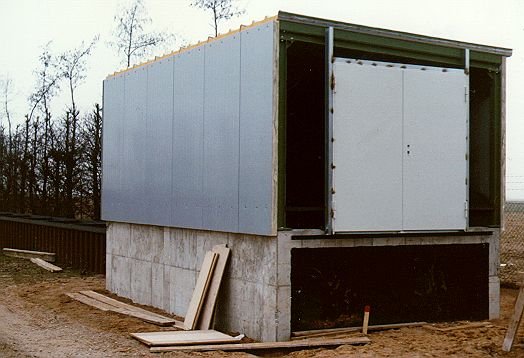

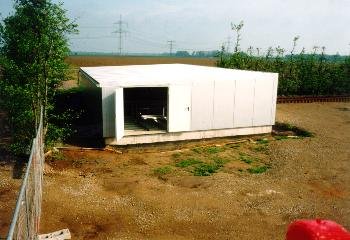

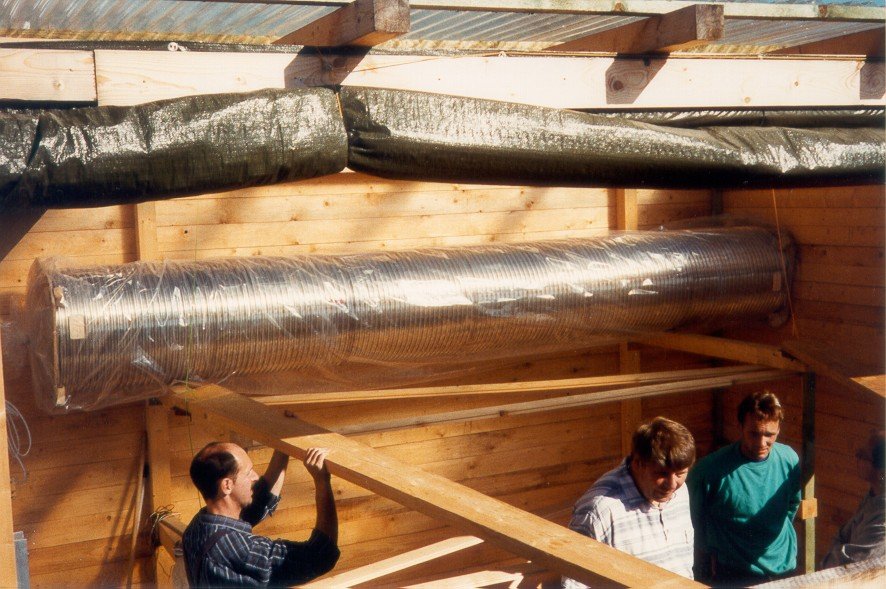

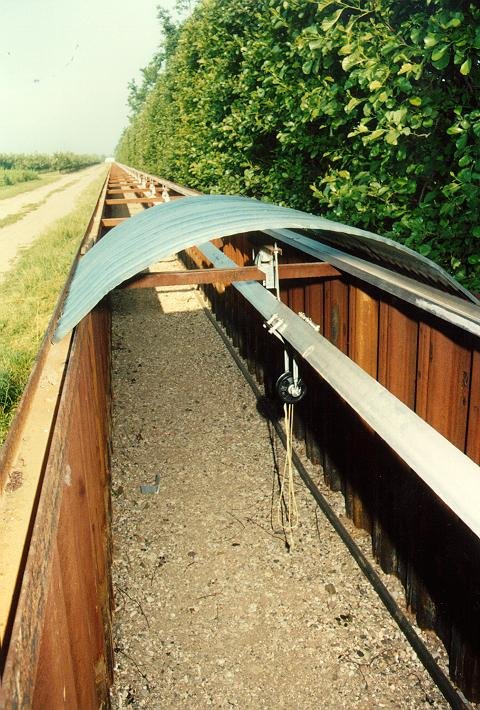

Heute, am 24. Juni, ist das Ostendhaus fertig, die Schweißmaschine ist in Stellung, und die Laufkatze, von der das Rohr hängen soll, ist eingebaut und justiert. Wir haben eine „Holzhütte“ gebaut, mit einer Ablage zur vorübergehenden Lagerung von bis zu sechs Stück der 4,5 m langen Teilstücke. Der Graben ist fertig und mit gewelltem Stahl bedeckt. Das Schweißen des Rohrs wird (hoffentlich) in ein oder zwei Wochen beginnen.

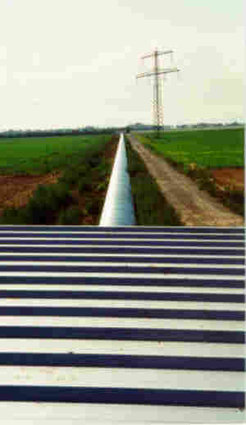

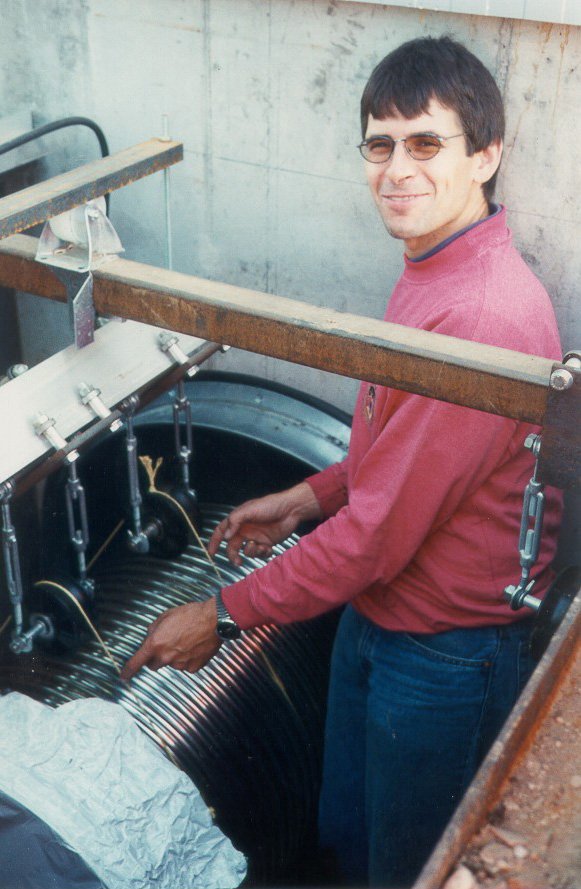

Die Spundwände des zweiten Grabens sind fast fertig eingefügt; es fehlen nur etwa 100 m. Wir prüfen augenblicklich die Vakuumeigenschaften einer 75 cm langen Teststrecke, die aus dem Fertigungsprozess entfernt wurde. Die ersten Ergebnisse sehen vielversprechend aus.
September 1996
Oktober 1996

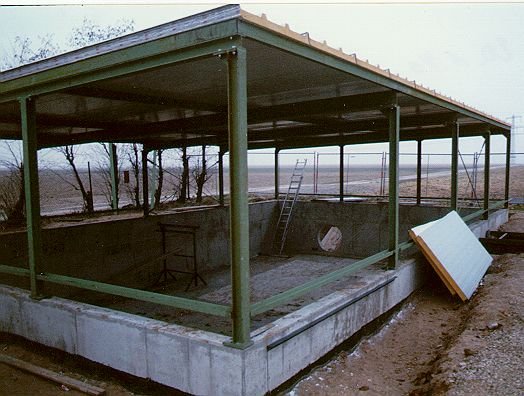

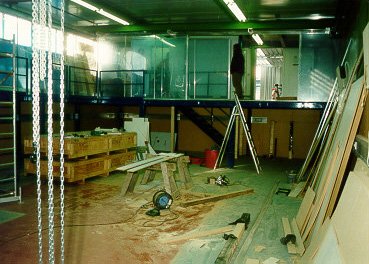

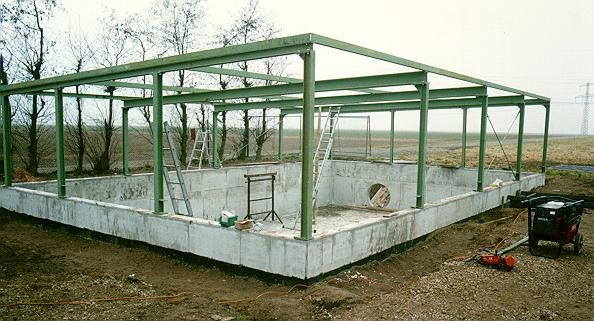

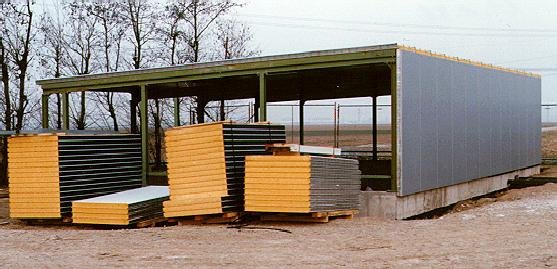

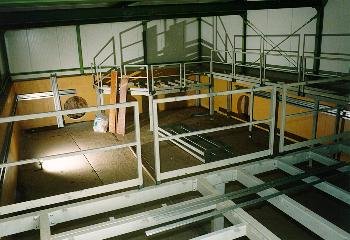

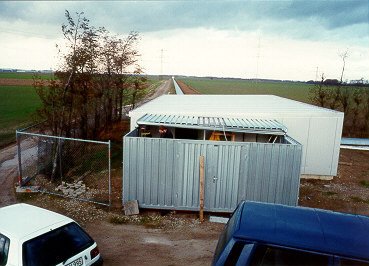

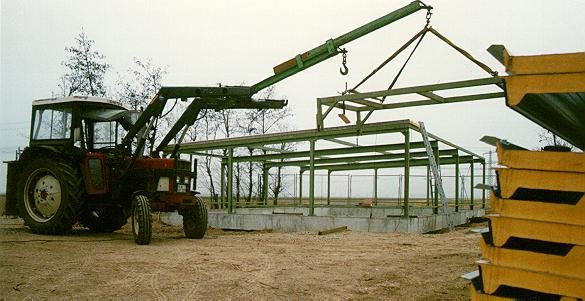

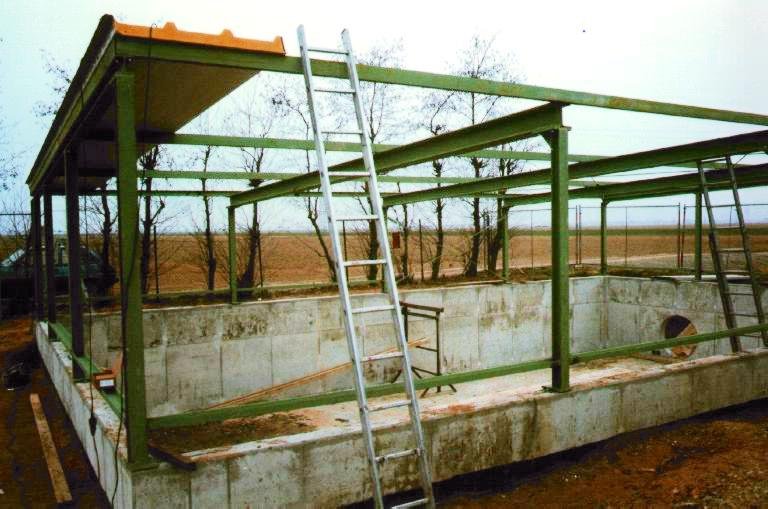

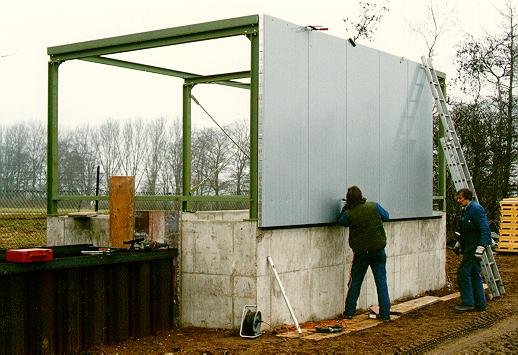

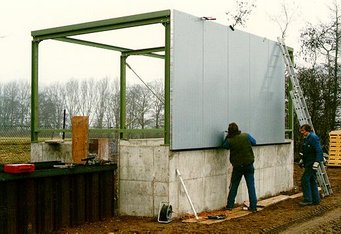

Arbeiten am Zentralgebäude
